上海浦東臨港新片區某某半導體有限公司千級/萬級凈化車間施工方案及施工規范

文章作者:創始人  文章來源:上海天瀾裝飾  點擊: 1次  時間:2026-04-27 11:19:36

案例介紹

  • 項目名稱:港新片區某某半導體千級/萬級凈化車間
  • 建筑面積:4600
  • 服務項目:電子半導體
  • 項目地址:上海浦東臨港
  • 施工工期:90天
  • 潔凈等級:千級/萬級

案例詳情


  一、工程概況

  1.1 項目基本信息本項目為上海某某半導體有限公司千級/萬級凈化車間建設工程,項目位于上海市浦東新區臨港芯片去工業園區,總建筑面積4600㎡,其中核心生產區包含千級潔凈區(ISO 6級)860㎡、萬級潔凈區(ISO 7級)1200㎡,配套設置人員凈化區、物料凈化區、設備機房、緩沖間、化學品暫存間等輔助功能區740㎡。項目服務于半導體芯片封裝測試、晶圓減薄及精密元器件生產工藝,需滿足半導體制造對高潔凈度、防靜電、防微振、恒溫恒濕、氣態分子污染物(AMC)精準管控的核心需求,建成后需通過ISO 14644體系認證及第三方CMA檢測,符合上海地區工業廠房建設安全、環保、消防相關規范要求。

  1.2 核心環境控制參數本項目潔凈區核心參數嚴格遵循《電子工業潔凈廠房設計規范》GB50472-2008及《潔凈廠房設計規范》GB50073-2013要求,具體指標如下:

控制項目千級潔凈區(ISO 6 級)萬級潔凈區(ISO 7 級)
潔凈度限值(≥0.5μm 懸浮粒子)≤35200 顆 /m3≤352000 顆 /m3
換氣次數≥50 次 / 小時≥25 次 / 小時
溫度控制22±1℃22±2℃
相對濕度45±3%45±5%
靜壓差相對萬級潔凈區≥5Pa,相對非潔凈區≥10Pa相對非潔凈區≥10Pa
噪聲限值(空態)≤65dB(A)≤60dB(A)
工作面照度≥500lux≥300lux
防靜電性能表面電阻 10?~10?Ω,接地電阻≤1Ω表面電阻 10?~10?Ω,接地電阻≤1Ω

  1.3 項目施工核心目標

  質量目標:單位工程一次性驗收合格率100%,潔凈區各項參數100%達標,滿足半導體生產工藝要求,杜絕滲漏、積塵、靜電隱患等質量問題;

  工期目標:總工期90日歷天,其中圍護結構封閉30天,機電安裝35天,系統調試與檢測25天;

  安全目標:零重大安全事故、零火災事故、零人員傷亡事故,符合上海市建筑施工安全標準化管理要求;

  環保目標:施工揚塵、噪聲、廢棄物排放符合上海市環保管控要求,竣工后室內污染物濃度達標。

  二、編制依據

  1. 國家及行業現行規范標準:

  《潔凈廠房設計規范》GB50073-2013

  《電子工業潔凈廠房設計規范》GB50472-2008

  《潔凈室施工及驗收規范》GB50591-2010

  《通風與空調工程施工質量驗收規范》GB50243-2016

  《建筑電氣工程施工質量驗收規范》GB50303-2015

  《電子工業防微振工程技術規范》GB51076-2015

  《防靜電地面施工及驗收規范》GB/T 39064-2020

  ISO 14644-1:2015《潔凈室及相關受控環境 第1部分:空氣潔凈度等級》

  2. 地方規范與管理要求:《上海市建設工程施工安全監督管理辦法》《上海市建筑消防設施管理規定》《上海市工業廠房環境保護管理規范》;

  3. 項目設計文件:上海某某半導體有限公司提供的生產工藝需求書、潔凈車間施工圖紙、工程量清單及技術要求;

  4. 企業標準:施工單位ISO9001質量管理體系、ISO14001環境管理體系、ISO45001職業健康安全管理體系相關文件。

1

  三、施工總體部署

  3.1 項目管理架構本項目實行項目經理負責制,組建專項施工管理團隊,設置項目經理1名、技術負責人1名、施工員2名、質量員2名、安全員2名、材料員1名、資料員1名,下設潔凈圍護施工班組、凈化機電安裝班組、防靜電地面施工班組、自控系統調試班組,所有施工人員均需經過潔凈室施工專項培訓,持證上崗,特種作業人員100%持證上崗。

  3.2 總體施工流程本項目遵循“先結構后裝飾、先一般后潔凈、先土建后機電、先封閉后凈化”的核心原則,分6個階段推進施工,具體流程如下:

  施工準備→土建基層驗收與場地圍擋→圍護結構施工與車間封閉→凈化空調/電氣/管道系統安裝→裝飾面層與輔助設施安裝→系統聯合調試與清潔吹掃→第三方檢測與竣工驗收。

  3.3 施工階段潔凈管控分級針對半導體潔凈車間的防污染要求,將施工過程劃分為3個管控等級,實施分級管控:

  1. 非潔凈施工階段:圍護結構封閉前,主要完成場地清理、地軌安裝、管線預埋、土建基層處理等作業,重點管控施工揚塵,設置全封閉施工圍擋,作業區每日灑水降塵,嚴禁帶泥沙、粉塵的材料進入施工區;

  2. 準潔凈施工階段:圍護結構全封閉后,主要完成風管安裝、空調機組就位、電氣管線敷設、吊頂骨架安裝等作業,施工人員需穿戴鞋套、工作服,嚴禁在車間內進行切割、打磨等產塵作業,所有產塵工序均需在車間外預制完成后進場,每日施工結束后用吸塵器全面清潔; 3. 超潔凈施工階段:高效過濾器安裝前至竣工驗收,主要完成FFU安裝、高效過濾器安裝、地面面層施工、密封處理、系統調試等作業,實行人員準入制度,施工人員需經換鞋、更衣、風淋后方可進入,穿戴專用潔凈服、口罩、手套,嚴禁攜帶無關物品進入,所有工具均需清潔消毒,車間內嚴禁吸煙、飲食,每日施工結束后開啟空調系統持續吹掃。

  3.4 施工分區規劃

  結合車間潔凈度等級與工藝流程,將施工區域劃分為千級潔凈區、萬級潔凈區、輔助功能區、設備機房區四大區塊,實行分區分段流水施工,優先完成千級潔凈區的圍護與機電安裝,再推進萬級潔凈區施工,輔助區與機房區同步穿插作業,避免不同潔凈區施工交叉污染。

3

  四、主要分部分項工程施工方案

  4.1 潔凈圍護結構工程施工方案圍護結構是潔凈車間的物理屏障,核心作用是杜絕外界污染、防止積塵、保證車間密封性,本項目千級、萬級潔凈區均采用50mm厚A級防火手工巖棉玻鎂彩鋼板,彩鋼板表面覆膜、平整度偏差≤0.5mm/m,陰陽角采用R≥50mm圓弧角處理,避免積塵死角。

  1. 施工流程:測量放線→地面地軌安裝→墻板安裝→吊頂安裝→門窗安裝→接縫密封處理→氣密性檢測

  2. 核心施工要點:

  測量放線:以車間建筑軸線為基準,精準定位潔凈區墻體、門窗、設備洞口位置,放線誤差≤2mm,標高基準點設置不少于3個,復核無誤后進行下道工序;

  地軌安裝:采用U型鍍鋅地軌,用膨脹螺栓固定,間距≤500mm,安裝水平度偏差≤1mm/m,地軌與地面縫隙用密封膠填實,杜絕潮氣滲透;

  墻板安裝:墻板拼接采用企口式連接,拼接縫寬度≤0.5mm,垂直度偏差≤1mm/m,墻板與地面、頂板交接處均采用圓弧角過渡,所有管線穿越墻板處均設置專用套管,套管與管線之間用潔凈密封膠雙重密封;

  吊頂安裝:千級潔凈區吊頂采用T型鋁合金龍骨,承載力≥80kg/㎡,滿足FFU設備安裝荷載要求,萬級潔凈區采用C型鋼龍骨,吊頂平整度偏差≤2mm/m,吊頂板拼接縫均勻,預留FFU、燈具、檢修口洞口尺寸偏差≤3mm,吊頂與墻體交接處做密封處理;

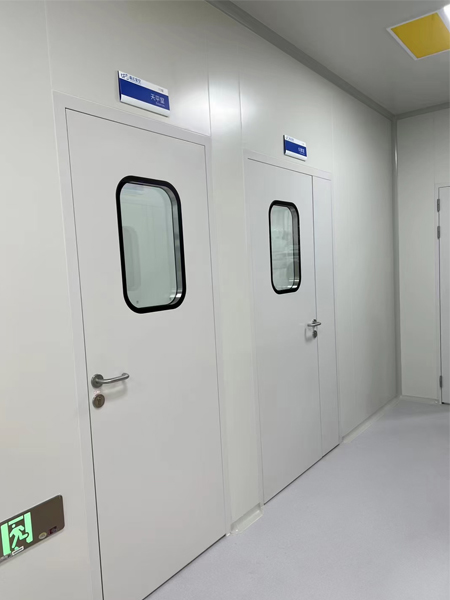

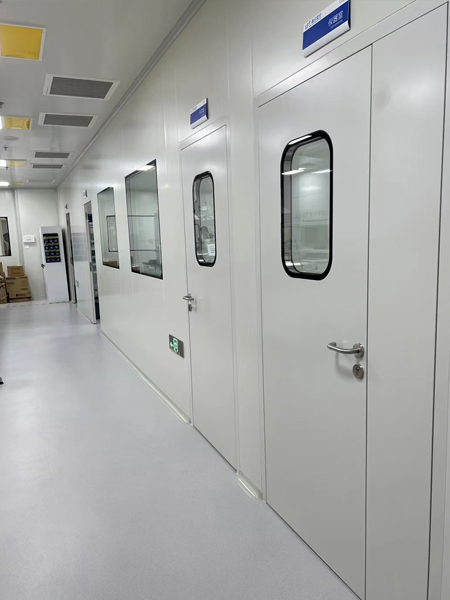

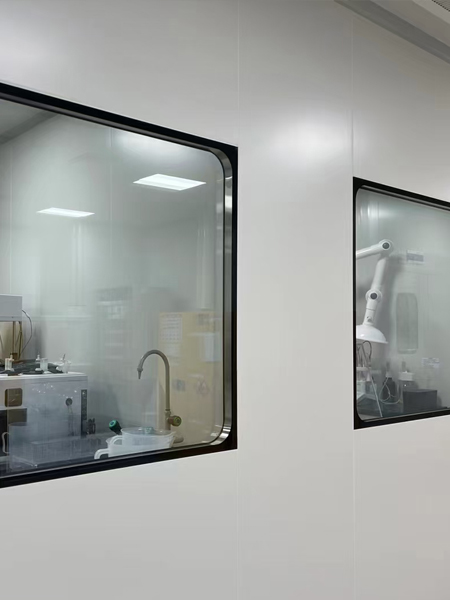

  門窗安裝:潔凈門采用雙層中空鋼化玻璃氣密門,無門檻設計,門框與墻板無縫連接,安裝后啟閉靈活,氣密性達標;觀察窗采用雙層鋼化玻璃,與墻面齊平,無突出邊角,玻璃與窗框之間用中性硅酮密封膠密封,杜絕滲漏;

  密封處理:所有墻板、吊頂、門窗的拼接縫、陰陽角、管線穿越處,均采用低揮發性、防霉型潔凈中性硅酮密封膠連續打膠,打膠前清理縫隙內灰塵、雜物,確保膠縫光滑、連續、無氣泡、無斷點,施工完成后進行氣密性檢測,確保車間整體密封性達標。

  4.2 凈化空調與通風系統工程施工方案

  凈化空調系統是潔凈車間的核心,決定了潔凈度、溫濕度、壓差等關鍵參數,本項目針對不同潔凈等級采用差異化系統設計:千級潔凈區采用“新風集中處理+組合式空調機組+干冷盤管+FFU風機過濾單元”的直流式系統,萬級潔凈區采用“組合式空調機組+高效送風口+集中回風”的系統,兩級過濾均采用G4初效+F8中效+H14高效三級過濾,過濾效率≥99.995%@0.3μm。

  1. 施工流程:風管預制與清洗→風管安裝→空調機組/風機安裝→水管安裝→FFU/高效送風口安裝→系統吹掃→高效過濾器安裝→系統單機調試→聯合聯動調試

  2. 核心施工要點: - 風管預制與清洗:潔凈風管在專用潔凈加工車間預制,采用優質鍍鋅鋼板,厚度符合高壓系統要求,矩形風管嚴禁設置橫向拼接縫,縱向拼接縫數量控制在最少,咬口形式采用聯合角咬口,嚴禁使用按扣式咬口。風管預制完成后,用中性清洗劑去除油污、粉塵,經檢查合格后用塑料膜兩端封口,存放于干燥潔凈的庫房內,運輸過程中避免破損、污染;

  風管安裝:風管安裝前拆除封口膜,再次用吸塵器清潔內壁,安裝過程中隨時對未連接的風管端口進行封口,嚴禁敞口存放。風管法蘭連接采用閉孔三元乙丙橡膠密封墊,厚度5mm,接頭采用階梯式或榫接,嚴禁平接。風管支吊架間距符合規范要求,保溫風管設置防冷橋木托,千級潔凈區風管系統漏風率≤1%,萬級≤2%,安裝完成后進行漏光、漏風檢測,合格后方可進行保溫施工;

  設備安裝:組合式空調機組安裝在減震基礎上,水平度偏差≤0.5mm/m,機組各功能段連接嚴密,無滲漏,進出水口采用柔性連接;FFU風機過濾單元安裝前進行通電試運轉,檢查風機運行狀態、噪音,安裝時與吊頂板之間采用密封墊密封,固定牢固,千級潔凈區FFU布置覆蓋率≥35%,確保氣流組織均勻;

  高效過濾器安裝:高效過濾器安裝是潔凈施工的關鍵節點,必須在潔凈室全面清潔、空調系統連續吹掃12小時以上后進行。安裝前對過濾器進行外觀檢查,確認無破損、變形,隨后進行出廠檢漏,合格后方可安裝。安裝時采用液槽密封或機械壓緊密封,確保過濾器與框架之間密封嚴密,無滲漏,安裝完成后采用PAO法進行掃描檢漏,過濾器本體、密封面、框架處的泄漏率≤0.01%,不合格的必須更換或重新密封;

  系統調試:先進行單機試運轉,空調機組、風機、水泵等設備連續運行不少于2小時,檢查運行電流、振動、噪音均符合要求;隨后進行系統聯動調試,調整各風閥開度,確保潔凈區換氣次數、壓差、溫濕度達到設計要求,千級潔凈區與萬級潔凈區、非潔凈區之間形成穩定的正壓梯度,氣流方向從高潔凈區向低潔凈區單向流動,杜絕氣流短路、倒流。

  4.3 防靜電地面工程施工方案半導體生產對靜電極為敏感,靜電放電會造成芯片擊穿、元器件損壞,本項目千級、萬級潔凈區均采用**3mm厚環氧防靜電自流平地面,具備防靜電、耐磨、耐腐蝕、無縫隙、易清潔的特點,滿足半導體行業防靜電標準要求。

  1. 施工流程:混凝土基層處理→底涂施工→中涂砂漿層施工→導電銅箔網格鋪設→中涂膩子層施工→防靜電面涂自流平施工→養護→防靜電性能檢測

  2. 核心施工要點: - 基層處理:混凝土基層強度≥C25,平整度用2m靠尺檢查,偏差≤2mm,含水率≤6%,無起砂、空鼓、開裂缺陷。采用地面研磨機全面打磨基層,去除浮漿、油污,露出新鮮混凝土面,隨后用吸塵器全面清理灰塵;

  導電層鋪設:底涂施工完成后,鋪設0.05mm厚導電銅箔,網格間距600mm×600mm,銅箔鋪設平整、無斷裂,每隔10m設置一個接地端子,與車間防靜電接地系統可靠連接,接地電阻≤1Ω,鋪設完成后檢測銅箔導通性,確保無斷點;

  面層施工:防靜電自流平面涂施工前,確保環境溫度15-25℃,相對濕度≤70%,施工區域無揚塵、無交叉作業。面涂材料按配比充分攪拌,用鋸齒鏝刀均勻刮涂,配合消泡滾筒消除氣泡,確保面層厚度均勻、平整光滑,無流掛、無針孔、無氣泡,千級潔凈區地面平整度偏差≤1mm/2m;

  養護與檢測:面層施工完成后,封閉養護不少于7天,養護期間嚴禁人員進入、嚴禁堆放物品。養護完成后,檢測地面防靜電性能,表面電阻10?~10?Ω,體積電阻10?~10?Ω,接地電阻≤1Ω,各項指標符合設計及規范要求后方可投入使用。

  4.4 電氣與自控系統工程施工方案本項目電氣系統分為動力配電系統、潔凈照明系統、防靜電接地系統,自控系統采用PLC可編程控制系統,實現潔凈區環境參數的實時監測與自動調節,滿足半導體生產的穩定運行要求。

  1. 電氣系統施工要點:

  動力配電:潔凈區配電箱采用嵌入式潔凈配電箱,防護等級IP54,箱體與墻板之間密封處理,無積塵死角。線纜采用鍍鋅鋼管暗敷,嚴禁明敷,所有管線穿越潔凈區墻體處均做密封處理。生產設備動力回路單獨設置,配備浪涌保護裝置,避免電壓波動影響設備運行;

  潔凈照明:采用LED潔凈平板燈,吸頂安裝,與吊頂板之間密封處理,無突出邊角,燈具布置均勻,千級潔凈區工作面照度≥500lux,萬級≥300lux,照度均勻度≥0.7。應急照明系統采用自帶電源型應急燈具,連續供電時間≥90min,疏散指示標志符合消防規范要求;

  接地系統:設置聯合接地網,包含防靜電接地、設備保護接地、防雷接地,聯合接地電阻≤1Ω。潔凈區內所有金屬構件、設備、管線、門窗、導電地面均與接地系統可靠連接,形成等電位體,避免靜電積累和電位差,防靜電接地干線采用銅芯電纜,支線采用多股銅芯線,連接牢固,導通性良好。

  2. 自控系統施工要點:

  傳感器安裝:在千級潔凈區每50㎡設置1個監測點,萬級潔凈區每100㎡設置1個監測點,安裝溫濕度傳感器、壓差傳感器、懸浮粒子計數器,傳感器安裝位置避開送風口、回風口,確保監測數據準確。關鍵生產區域設置在線粒子監測系統,實時傳輸數據至中控室;

  控制系統安裝:采用PLC+觸摸屏的控制架構,搭配工業組態軟件,實現空調機組、FFU、風閥、水泵的變頻控制,根據環境參數自動調節送風量、制冷量、加濕量,確保潔凈區溫濕度、壓差穩定在設定范圍。系統設置超限報警功能,當潔凈度、壓差等參數超標時,自動發出聲光報警,并聯動調整設備運行狀態;

  系統調試:完成硬件安裝后,進行系統聯調,校準各傳感器監測精度,調試PID控制參數,確保系統響應及時、控制精準,各項參數波動在設計允許范圍內,同時完成數據存儲、報警、歷史查詢等功能調試,確保系統穩定運行。

  4.5 工藝輔助設施安裝工程

  1. 人員凈化設施安裝:按照“換鞋→一次更衣→二次更衣→風淋室→潔凈區”的流程設置人員凈化通道,風淋室安裝在潔凈區入口,千級潔凈區風淋室噴嘴數量≥16個,風速≥25m/s,吹淋時間10-99s可調,萬級潔凈區風淋室風速≥20m/s,風淋室與前后門設置電氣互鎖,杜絕同時開啟。更衣區設置更衣柜、鞋柜、洗手池、手消毒器,配套設置應急撤離通道。

  2. 物料凈化設施安裝:物料通道與人員通道完全分離,設置外包裝清潔間、緩沖間、傳遞窗,千級潔凈區采用層流互鎖傳遞窗,萬級潔凈區采用普通互鎖傳遞窗,傳遞窗配備紫外線殺菌燈,前后門電氣互鎖,杜絕交叉污染。大件物料設置貨淋室,風速≥20m/s,吹淋時間可調,滿足生產設備、大宗物料的凈化需求。

  3. 工藝管道安裝:純水管、壓縮空氣管、氮氣管采用316L不銹鋼管,內壁電解拋光,焊接采用氬弧焊雙面成型,安裝完成后進行酸洗鈍化、吹掃、氣密性試驗,確保管路無泄漏、無二次污染,滿足半導體生產高純介質輸送要求。排風系統針對化學品揮發區域設置獨立排風,采用防腐風管,配備廢氣處理裝置,達標后排放。 五、專項施工規范與質量控制標準

  5.1 潔凈圍護結構施工規范

  1. 潔凈室圍護結構所用材料必須符合設計要求,具備防火、防潮、耐腐蝕、不產塵、不吸塵的性能,進場時附帶產品合格證、檢測報告,進場后進行外觀檢查,不合格材料嚴禁使用;

  2. 墻板安裝垂直度偏差≤1mm/m,全高偏差≤3mm,吊頂平整度偏差≤2mm/m,拼接縫高低差≤0.5mm,所有拼接縫必須連續打膠密封,膠縫寬度均勻,無斷膠、氣泡、開裂缺陷;

  3. 潔凈門窗安裝必須牢固,啟閉靈活,關閉后密封嚴密,無滲漏,觀察窗玻璃與墻面齊平,無凹槽、突出邊角,杜絕積塵;

  4. 所有穿越圍護結構的管線、橋架均需設置套管,套管與墻體之間密封嚴密,管線與套管之間采用阻燃密封材料填實,外側用潔凈密封膠封閉,嚴禁管線直接穿越墻體不做密封處理。

  5.2 凈化空調系統施工規范

  1. 潔凈風管制作必須在專用潔凈車間內進行,嚴禁在露天或粉塵環境中制作,風管板材表面無劃痕、銹蝕、油污,拼接縫密封嚴密,制作完成后必須進行清洗、封口,方可運輸、安裝;

  2. 風管安裝過程中,嚴禁拆除端口封口,安裝中斷時,隨時對敞口端口進行封堵,避免粉塵進入,風管支吊架防腐處理到位,保溫風管支吊架設置防腐木托,避免冷橋結露;

  3. 高效過濾器必須在潔凈室清潔、系統吹掃完成后安裝,搬運、安裝過程中輕拿輕放,嚴禁擠壓、碰撞濾芯,安裝前進行外觀檢查和檢漏,安裝后100%進行PAO掃描檢漏,泄漏率超標必須整改;

  4. 系統調試完成后,潔凈區換氣次數偏差≤10%,靜壓差偏差≤10%,溫濕度控制精度達到設計要求,潔凈度等級經第三方檢測達標,噪聲、照度符合規范要求。

  5.3 防靜電地面施工規范

  1. 基層處理必須到位,混凝土基層強度、平整度、含水率必須符合設計要求,打磨后全面清理粉塵,無油污、浮漿、空鼓缺陷;

  2. 導電銅箔鋪設平整,網格間距均勻,與接地系統可靠連接,導通性良好,嚴禁出現銅箔斷裂、虛接問題;

  3. 防靜電涂料配比嚴格按照產品說明書執行,攪拌均勻,施工環境溫度、濕度符合要求,面層施工一次完成,確保厚度均勻、平整光滑,無針孔、流掛、氣泡缺陷;

  4. 地面養護期間嚴禁人員進入、嚴禁堆放重物,養護完成后,防靜電性能、耐磨性能、耐腐蝕性能經檢測達標,方可投入使用。

  5.4 質量控制管理制度本項目實行“三檢制”質量管理制度,每道工序完成后,施工班組自檢、工序之間互檢、專職質量員專檢,驗收合格后方可進入下道工序,隱蔽工程必須經監理、建設單位驗收合格后,方可進行隱蔽施工。針對潔凈室密封性、風管漏風率、高效過濾器檢漏、防靜電性能等關鍵控制點,設置停止點,未經檢查驗收,嚴禁進入下道工序。所有施工過程同步形成完整的施工資料,確保資料真實、完整、可追溯,與工程進度同步。

2

  六、施工過程潔凈管控規范

  1. 人員管控:建立人員準入制度,所有進入潔凈施工區的人員必須經過專項培訓,了解潔凈施工防污染要求。進入準潔凈區必須穿戴鞋套、工作服,進入超潔凈區必須經換鞋、更衣、風淋程序,穿戴專用潔凈服、口罩、手套,嚴禁攜帶手機、鑰匙、食品等無關物品進入,嚴禁在潔凈區內吸煙、飲食、隨地吐痰,嚴禁在潔凈區內奔跑、打鬧,減少人員活動產塵。

  2. 物料管控:所有進入潔凈區的材料、設備、工具,必須在區外進行清潔,去除外包裝、粉塵、油污,經緩沖間或傳遞窗進入,嚴禁未經清潔的物料進入潔凈區。產塵材料如水泥、沙子等,嚴禁進入潔凈區,所有產塵作業均在區外完成預制后進場。

  3. 環境管控:潔凈施工區每日施工結束后,用工業吸塵器全面清潔,嚴禁用掃帚、拖把清掃,避免揚塵。超潔凈施工階段,每日開啟空調系統持續吹掃,保持車間內正壓,防止外界粉塵進入。定期對潔凈區內的懸浮粒子濃度進行檢測,確保施工環境符合管控要求。

  4. 作業管控:潔凈區內嚴禁進行切割、打磨、鉆孔、焊接等產塵作業,所有預制工序均在車間外完成,確需在潔凈區內進行的少量鉆孔作業,必須采取濕法作業或吸塵措施,作業完成后立即全面清潔,嚴禁無防護的產塵作業。

  七、安全文明施工與應急管理

  7.1 安全文明施工要求

  1. 施工現場全封閉圍擋,設置門禁系統,嚴禁無關人員進入,施工現場入口處設置五牌一圖,明確安全警示標志;

  2. 臨時用電嚴格執行“三級配電、兩級保護”制度,所有電氣設備接地接零保護到位,嚴禁私拉亂接,特種作業人員持證上崗,嚴禁無證作業;

  3. 高空作業必須搭設合格的腳手架或操作平臺,作業人員系好安全帶,嚴禁高空拋物,吊頂內作業佩戴安全帽,設置專人監護;

  4. 施工現場嚴禁吸煙,配備足夠的消防器材,易燃材料單獨存放,遠離火源,動火作業辦理動火證,設置專人監護,配備滅火器材;

  5. 施工材料分類堆放,碼放整齊,施工垃圾日產日清,嚴禁隨意堆放,施工現場保持整潔有序,符合上海市文明施工要求;

  6. 施工過程中采取降噪措施,避免夜間施工,確需夜間施工的,辦理夜間施工許可,提前告知周邊單位,減少施工噪聲對周邊環境的影響。

  7.2 應急預案

  針對施工過程中可能發生的高處墜落、物體打擊、觸電、火災、坍塌等突發事件,制定專項應急預案,成立應急領導小組,明確應急職責、處置流程、救援措施,配備應急救援器材和藥品,定期組織應急演練。施工現場設置應急撤離通道,確保突發事件發生時,人員能夠快速撤離、及時救援,最大限度減少人員傷亡和財產損失。

  八、竣工驗收與性能檢測

  8.1 驗收流程本項目竣工驗收分為三個階段:

  1. 預驗收:工程全部施工完成后,施工單位自行組織全面自檢,整改完成后,向建設單位、監理單位提交預驗收申請,三方共同進行預驗收,對發現的問題限期整改,整改完成后進入正式驗收階段;

  2. 第三方檢測:預驗收合格后,委托具備CMA資質的第三方檢測機構,對潔凈車間各項性能指標進行全面檢測,出具正式檢測報告,檢測項目全部達標后,方可組織竣工驗收;

  3. 竣工驗收:建設單位組織設計、監理、施工單位共同進行竣工驗收,核查工程竣工資料,現場查驗工程質量,確認各項指標符合設計及規范要求后,簽署竣工驗收報告,工程正式交付使用。

  8.2 核心檢測項目

  第三方檢測嚴格按照GB50591-2010規范執行,核心檢測項目包括:懸浮粒子潔凈度等級、溫濕度、靜壓差、換氣次數/氣流速度、高效過濾器檢漏、噪聲、照度、防靜電性能、浮游菌/沉降菌(按需),所有檢測項目必須符合設計要求及國家規范標準,檢測報告作為竣工驗收的必備資料。

  8.3 竣工資料交付工程竣工驗收后,向建設單位交付完整的竣工資料,包括:工程竣工圖、設計變更文件、材料設備合格證及檢測報告、隱蔽工程驗收記錄、各分項工程驗收記錄、系統調試記錄、第三方檢測報告、設備使用說明書、保修書等,所有資料裝訂成冊,一式四份,滿足建設單位存檔及運維需求。

  九、保修與運維服務

  本項目工程質保期為1年,自竣工驗收合格之日起計算,質保期內,因施工質量造成的問題,我方在接到通知后24小時內響應,48小時內派員到場免費維修,確保車間正常運行。質保期結束后,提供終身運維服務,定期為建設單位提供系統維護、過濾器更換、性能檢測等技術服務,保障潔凈車間長期穩定達標運行。


此案例關鍵詞:千級凈化車間裝修,萬級無塵室裝修公司,臨港新片區裝修
上一篇:沒有了 下一篇:沒有了
相關案例

免費量房

獲取案例

免費報價

您的稱呼
您的電話
建筑面積
裝修需求

辦公室裝修公眾號

提交申請
聯系方式:

聯 系 人:陳先生

聯系方式:150-5025-6345

聯系郵箱:C15050256345@163.com

公司地址:上海市沈磚公路5666號臨港科技城B-18F

服務范圍:

主要為浦東、閔行、松江、奉賢、金山、青浦、嘉興、嘉善、蘇州、無錫、南通等上海周邊地區客戶提供辦公室裝修、辦公樓裝修設計、廠房裝修設計及工廠鋼結構搭建,無塵凈化車間裝飾裝修服務。

X

截屏,微信識別二維碼

微信號:Chen_jw0319

(點擊微信號復制,添加好友)

  打開微信
